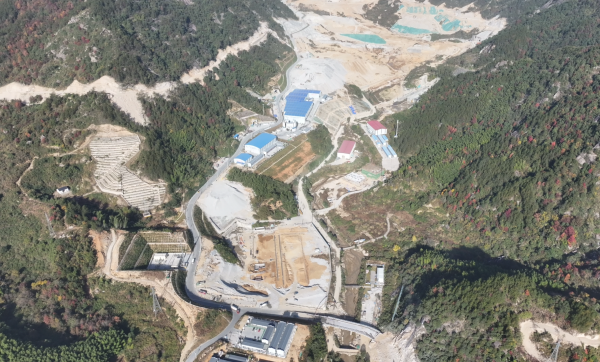

11月25日,雖已入冬,黃梅縣紫云山抽水蓄能項目建設現場依舊暖意融融、干勁十足。工程車輛往來穿梭不停,建設者們錨定工期、加壓奮進。
湖北紫云山抽水蓄能電站項目,工程總投資超百億元,是黃梅歷史上單體投資最大的工業項目,也是國家抽水蓄能“十四五”規劃的重點項目。據悉,該項目建成后可有效提高湖北電網的調節能力,促進新能源發展和電力消納,并對帶動我縣商業和旅游業配套發展,促進黃梅經濟社會高質量發展發揮重要作用。

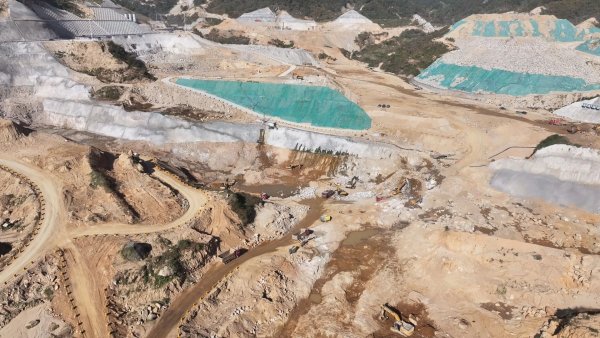

“當前項目已進入關鍵攻堅階段,各施工標段同步發力、多點突破,建設進度穩步提速。”紫云山抽水蓄能項目工程部專責人員介紹,目前項目籌建期洞室及道路工程已全面完工;水庫工程聚焦上、下水庫大壩建設,累計完成開挖總量348.5萬立方米、填筑總量389.5萬立方米,預計明年3月啟動大壩填筑作業;輸水發電系統工程重點推進地下廠房第三層開挖支護,同步開展引水、尾水系統開挖支護施工;機電安裝工程招標工作全面完成,主機標采購任務順利收官,各環節建設有序銜接、高效推進。

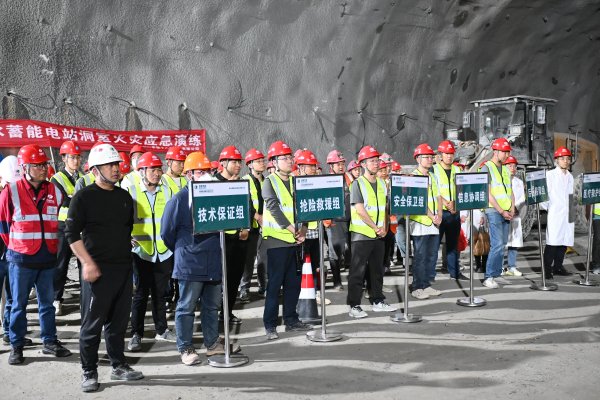

山地施工面臨地質條件復雜、作業面分散、高空作業集中等難題,安全管控始終是項目建設的首要任務。“我們聚焦施工安全痛點,創新構建‘人防+物防+技防’三位一體安全防控體系,全面織密織牢施工安全防護網。”項目負責人表示,施工現場內,安全警示標識規范醒目、防護圍欄牢固嚴密,施工人員全程規范佩戴防護裝備、嚴格遵守操作規程;智能監控系統24小時不間斷運行,對隧道開挖、大型設備吊裝、邊坡防護等關鍵環節實時精準監測,發現異常第一時間預警處置。同時,項目常態化開展安全培訓、應急演練及隱患排查整治行動,通過案例剖析、現場實操等方式,持續提升施工人員安全意識與應急處置能力,全力確保施工全過程安全穩定、萬無一失。
項目高效推進的背后,離不開黃梅縣精準化、全方位專班服務的堅實支撐。該縣專門組建項目建設指揮部,辦公地點前移至項目下庫所在地,創新推行“流程標準化、包保精準化、任務清單化”服務模式,建立“周調度、月晾曬、季結賬”工作機制,大幅優化壓縮項目審批流程,提前介入環評、能評等關鍵手續辦理,實現多環節并聯推進、高效辦結。

值得一提的是,在全方位“保姆式”靠前服務加持下,該項目僅用六個半月實現核準目標,核準一年內實質性開工,一年后主體工程啟動,創下令人矚目的“黃梅速度”。
縣經濟高質量發展工作組相關負責人表示,下一步將持續深化“保姆式”服務理念,進一步強化安全質量監管聯動,全方位為項目建設保駕護航,全力推動項目早日建成投產,為縣域經濟高質量發展注入強勁持久動力。 |
